1、基材种类
⑴新浇注的混凝土地面
⑵石材、瓷砖、金刚砂地面
⑶旧油漆地面
2、基材要求
表面平整度
用2m靠尺检查,地面基层的平整度不应大于3㎜/2m
基面强度
抗压强度不应小于20MPa
基层干燥程度
表面干燥,基层含水量不大于6%,从时间上判断,施工后保养期,夏季3周、冬季5周。
含水率的测定方法:
塑料薄膜法(ASTM4263):把45cm×45cm塑料薄膜平放在混凝土表面,用胶带纸密封四边16小时后,薄膜下出现水珠或混凝土表面变黑,说明混凝土过湿,不宜涂装。
碱性
基层表面碱性不能太高,其PH值应小于8。
3、基面处理
1)、如果基面为水磨石、耐磨骨料或收光的高标号水泥,应进行抛丸处理,抛丸后应可看出明显抛丸毛面,可不打底。
2)空鼓、起砂、粉化、疏松地面:空鼓的地方用锤子敲掉,起砂粉化和疏松地面用打磨机或手磨机处理,然后用渗透型底漆进行渗透处理,用无溶剂环氧中层漆拌石英砂批补平整。
3)油漆地面
a、如果以前刷过环氧双组份反应固化性油漆,应铲除松动、空鼓部位。
b、非反应性油漆应全部铲除。
4)其它地面
a、所有打过蜡的地面均应先清除所有地面蜡,以避免对地坪漆附着力产生影响;
b、混凝土密封固化剂会对地坪漆与地面基础间附着力产生影响,建议需涂刷油漆地面均不打混凝土密封固化剂。已做过混凝土密封固化剂的地面做环氧面漆时,应进行喷砂处理。
5)伸缩缝处理
将伸缩缝内的泥土、灰尘等杂物掏出,并清理干净,再用无溶剂环氧漆拌石英砂填充。
6)裂缝处理
宽度在0.3㎜以上的裂缝均须切割,用切割机或角磨机切出至少10㎜宽、10㎜深的V形槽,将松动的碎水泥块、泥土、灰尘清理干净后,用无溶剂环氧漆拌石英砂填充补平。
伸缩缝和裂缝修补应顺缝刮涂,避免伸缩缝与水泥面形成落差。
◇温度:温度需在5-35℃范围内
◇湿度:相对湿度小于75%
◇结露:基面温度必须高于空气露点温度3℃以上
1、涂装方法
刷涂
滚涂
刮涂
喷涂 ①空气喷涂②无气喷涂
镘涂
2、施工注意事项
(1)应确保施工场所通风无尘。但不应有强风,以免带进灰尘影响表观效果。
(2)油漆使用前必须充分搅拌均匀,否则会产生浮色、颜色不均、气泡、起鼓、漆膜发软或不干等质量问题。
(3)双组份油漆配好的混合料应尽快用完,时间过长则混合料在桶中即发生胶化无法使用。具体的可操作时间与产品种类、施工时的温度有关。
(4)产品原则上不允许添加稀释剂进行稀释。在特殊情况下确需稀释的,必须使用配套稀释剂并严格控制稀释剂添加量。
(5)实际涂装效果受产品类型、涂装环境、涂装工具和施工手法等因素的影响很大。
(6)施工人员应做好施工部位、时间、温度、相对湿度、地坪表面处理、材料等实际记录,以备查考。

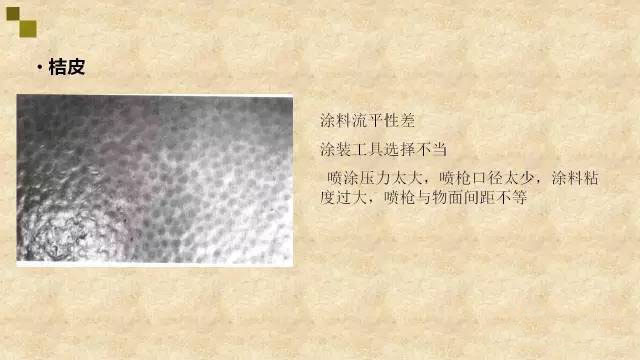

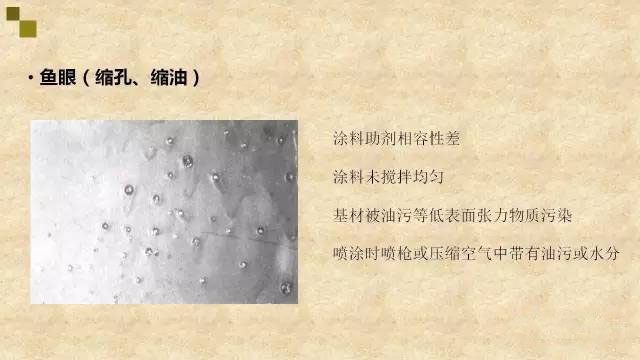

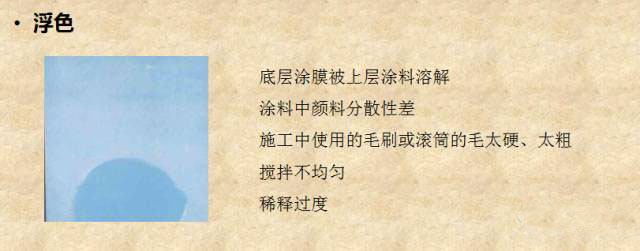

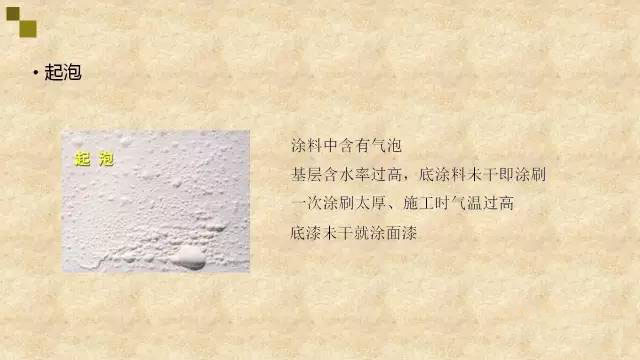

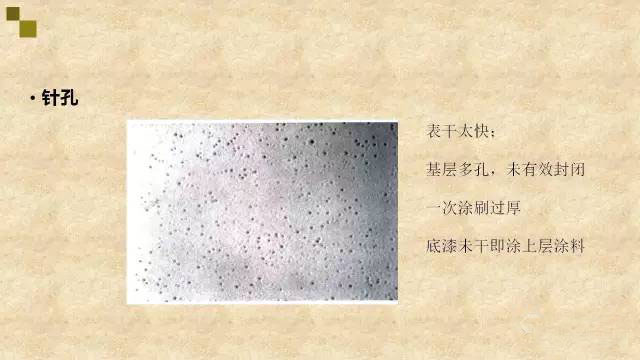

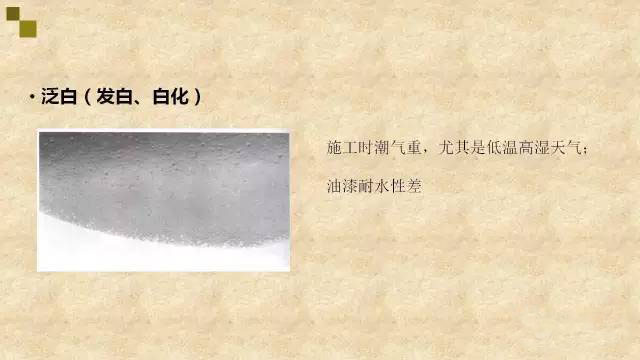

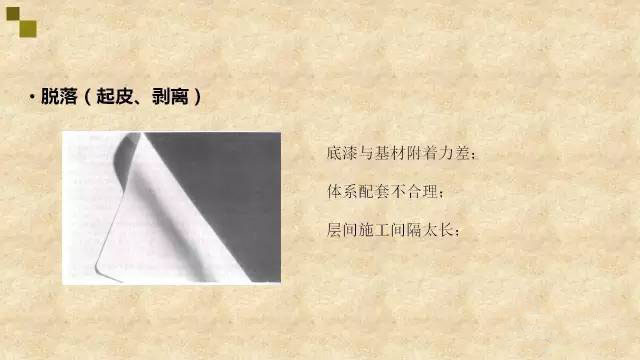

五、涂装过程中常见涂膜弊病
